Розповідаємо про хід будівництва ЖК Park Royal станом на 15 грудня 2024 року.
Будинок А011

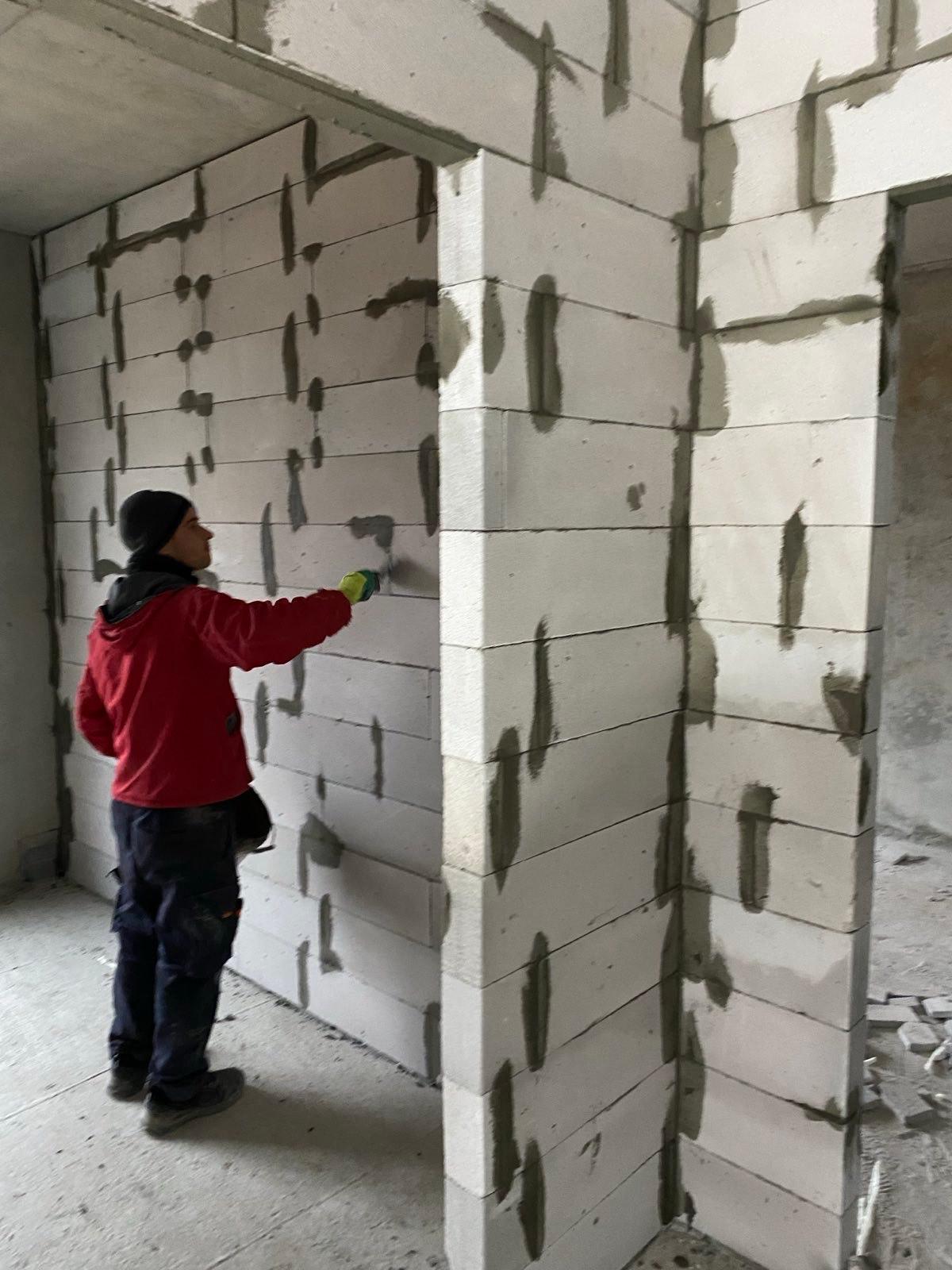

Маємо гарні новини: першу та другу секції – повністю збудовано. У цих секціях тривають роботи з мурування міжкімнатних стін і перегородок на 5-му, 6-му та 7-му поверхах. Також тривають роботи з монтажу вікон і дверей.

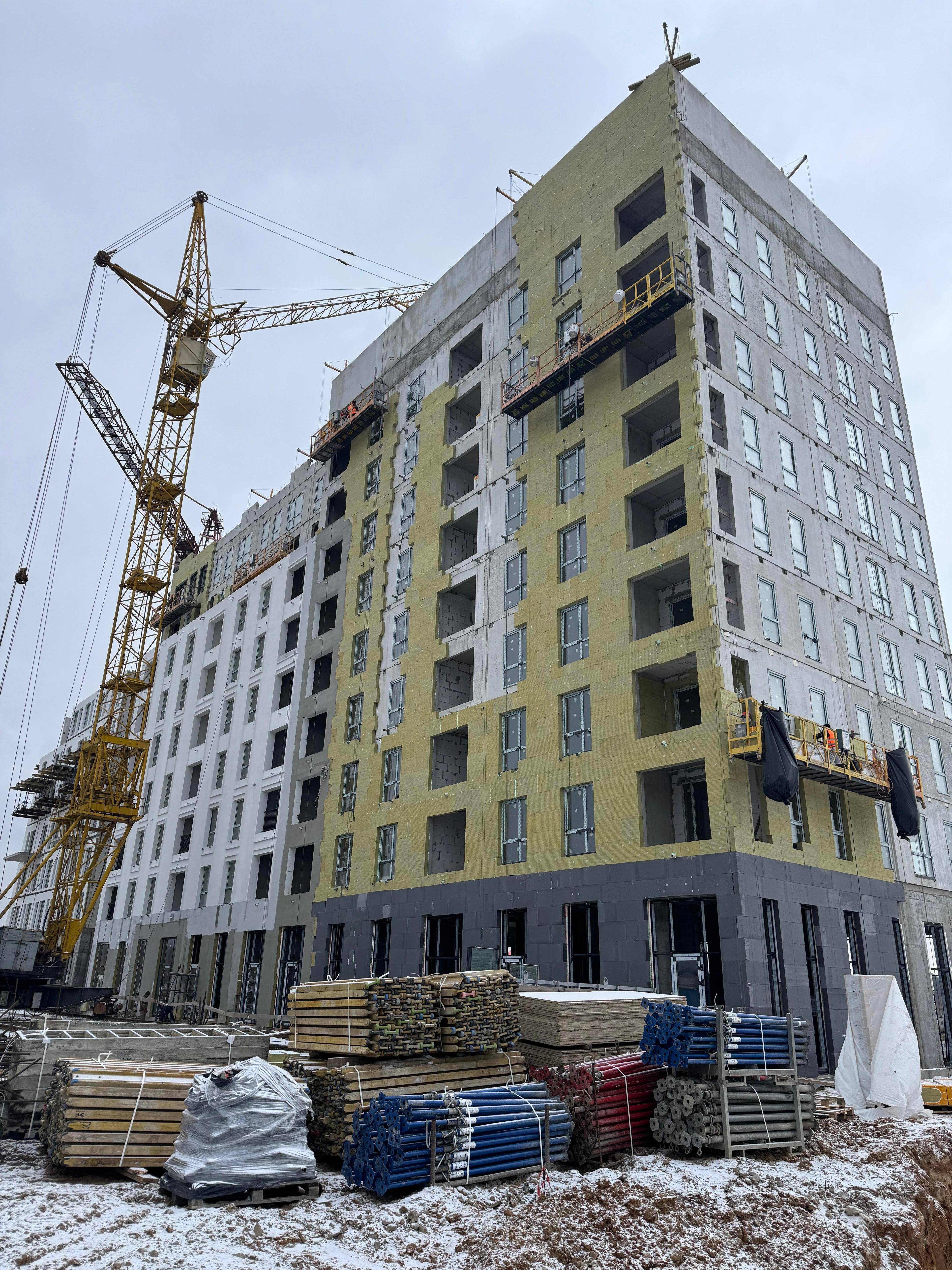

Проводяться монтажні роботи зі встановлення вікон у комерційних приміщеннях. У першій секції триває утеплення фасадів мінеральною ватою, а в другій – йдуть роботи з облаштування парапетів та монтується металеве огородження лоджій

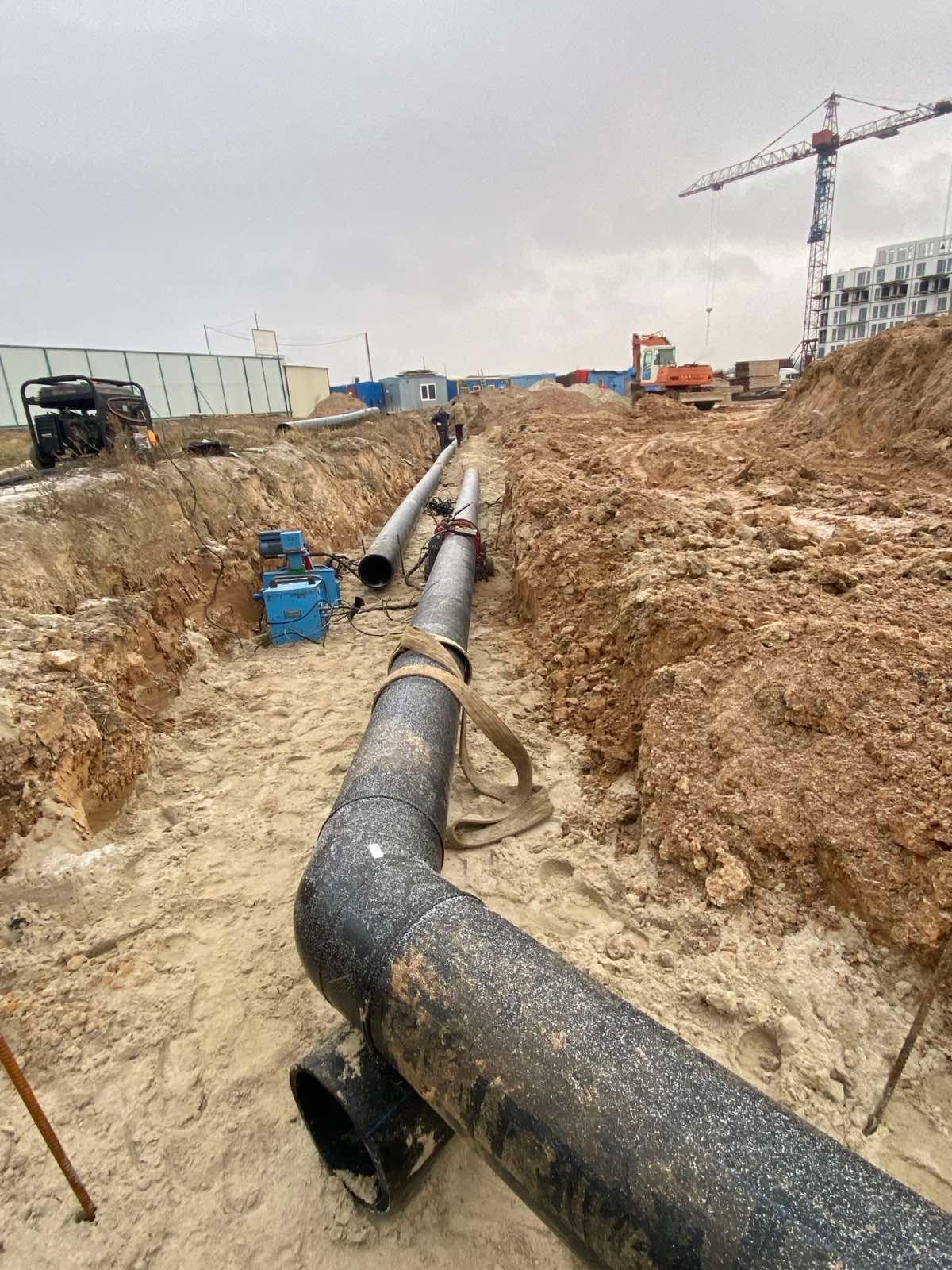

У третій секції влаштовуються армокаркаси вертикальних конструкцій на 7-му поверсі. У цій же секції йде встановлення труб для каналізації на -1 поверсі.

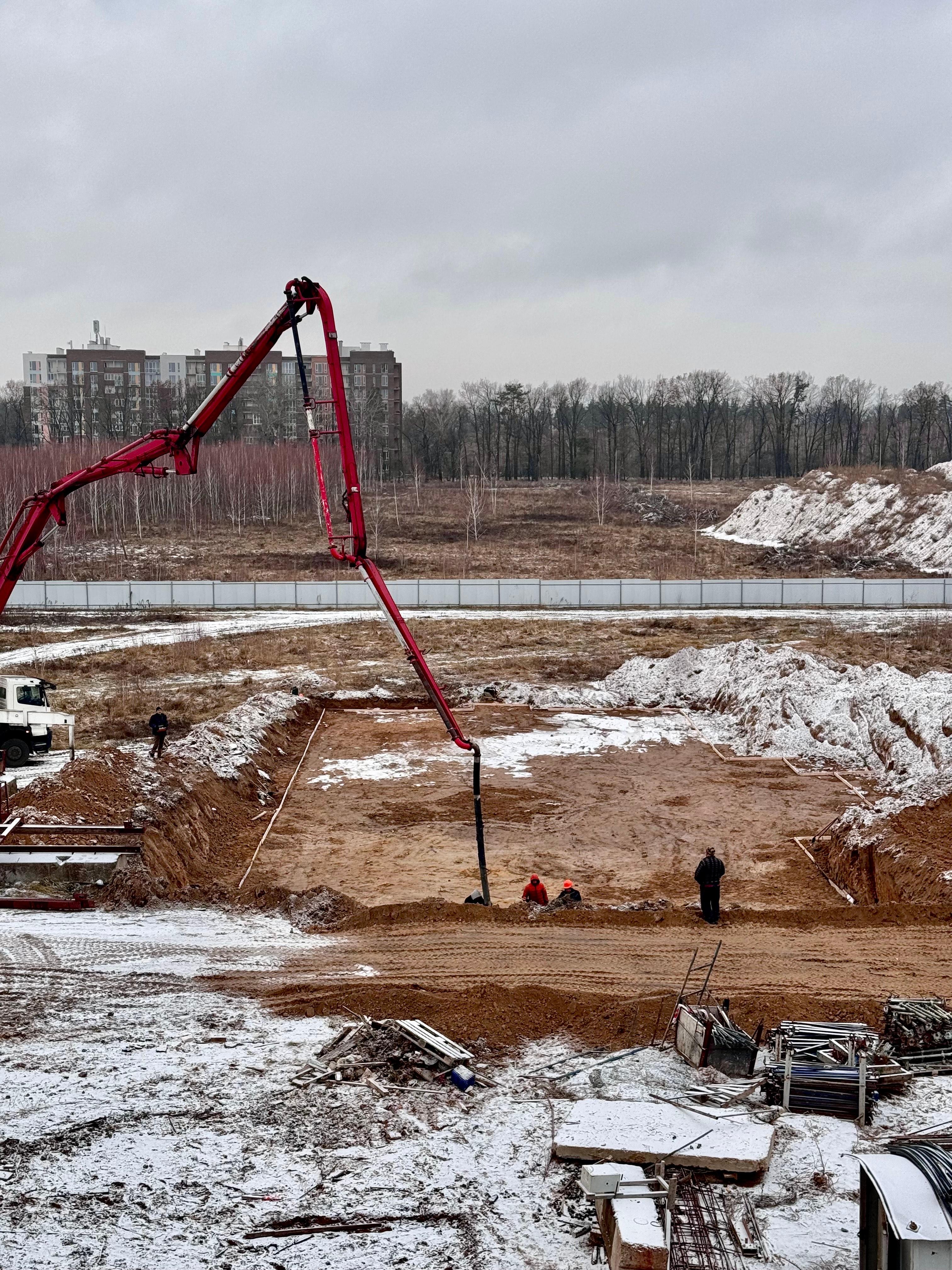

У четвертій секції заливають бетонне перекриття 2-го поверху.

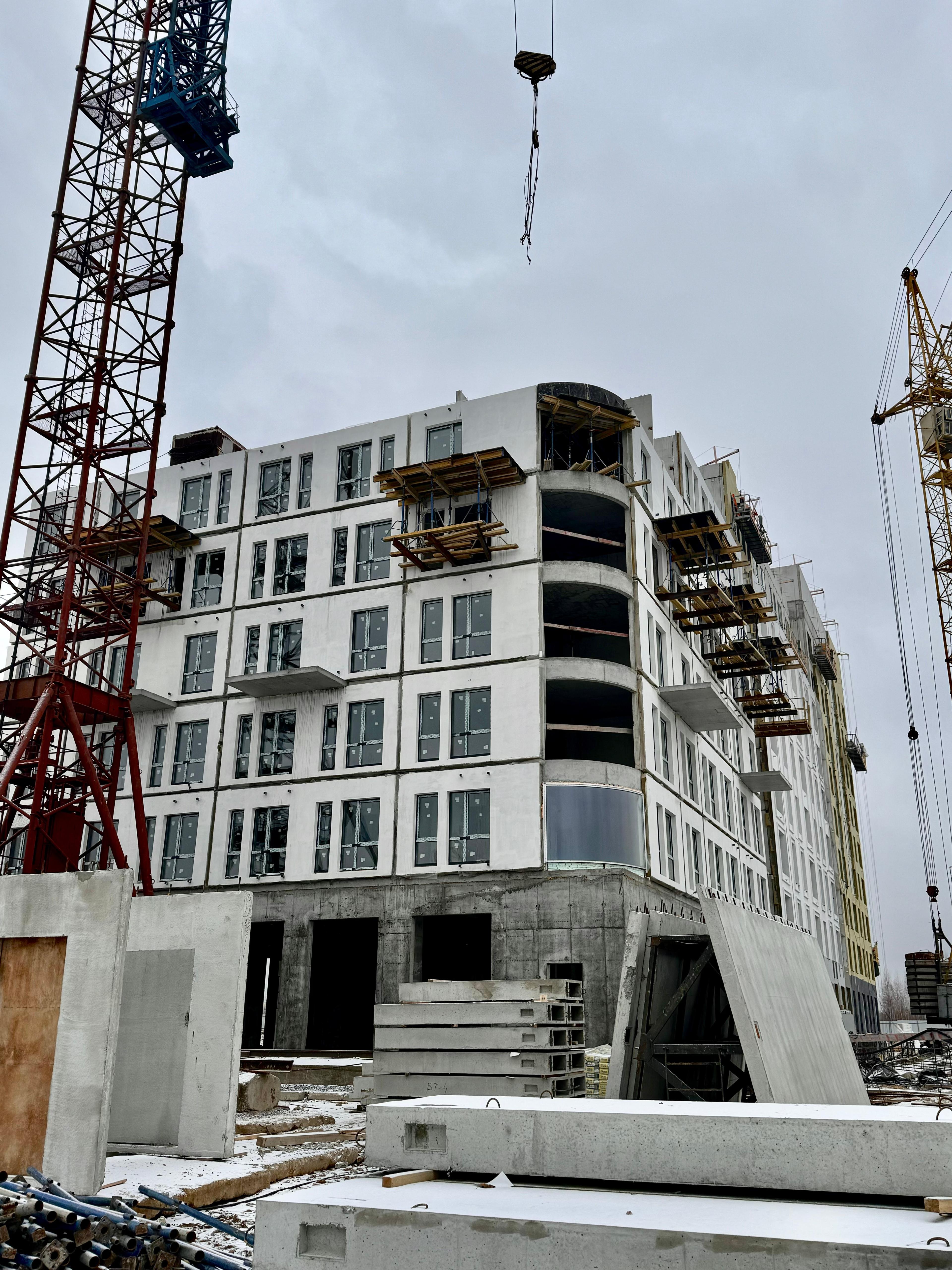

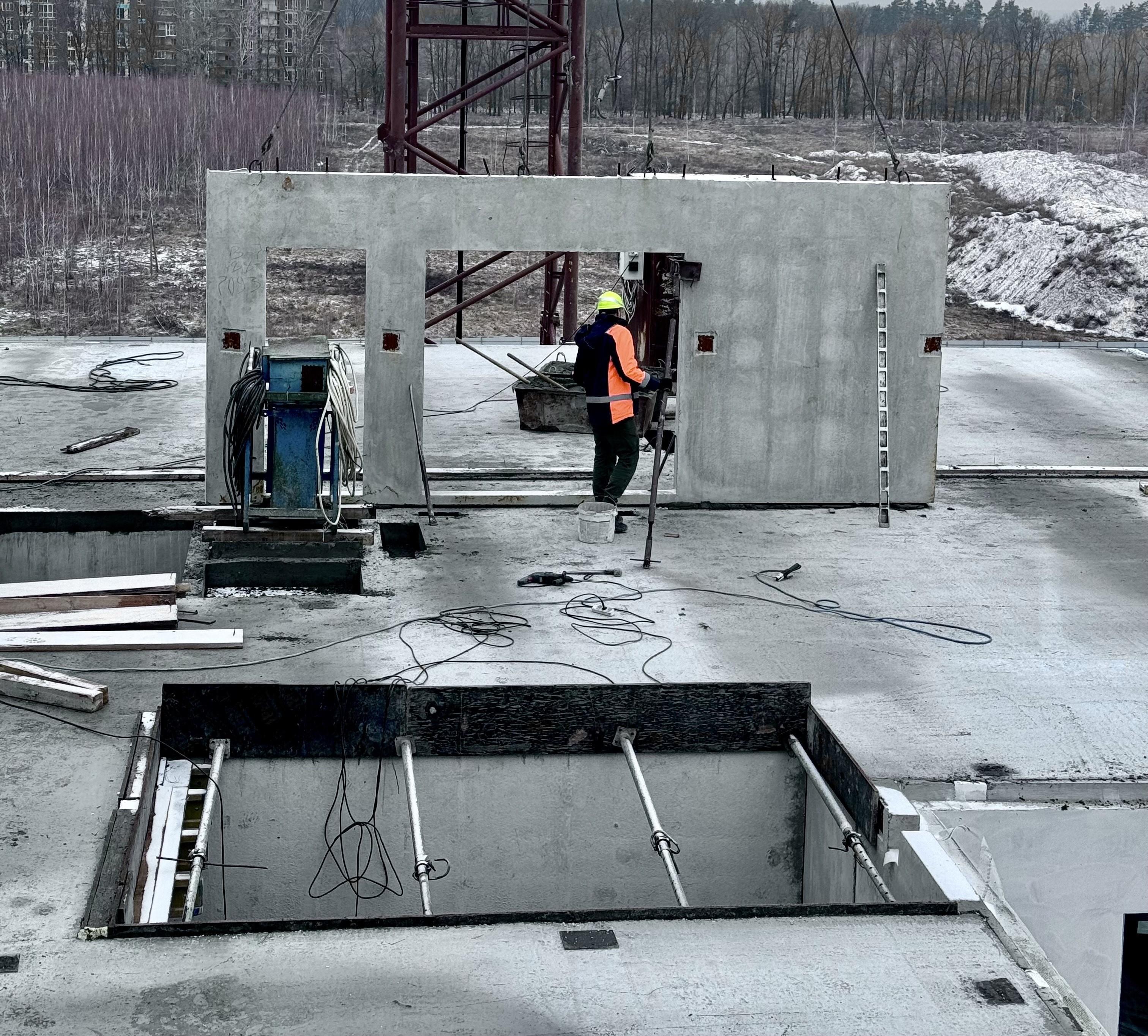

У п’ятій секції завершено роботи із заливки перекриття 1-го поверху та йде монтаж стінових панелей 2-го поверху.
Будинок А012
Виконується влаштування армокаркасів вертикальних конструктивів 1-го поверху з подальшим бетонуванням.
