Дорогі інвестори!
Добігає кінця 2024 рік. Наша команда щиро дякує вам за довіру та вибір житла в одному з наймасштабніших комплексів Бучі. У новому році, ми продовжимо працювати, аби створити комфортні та затишні умови для вашого майбутнього проживання.

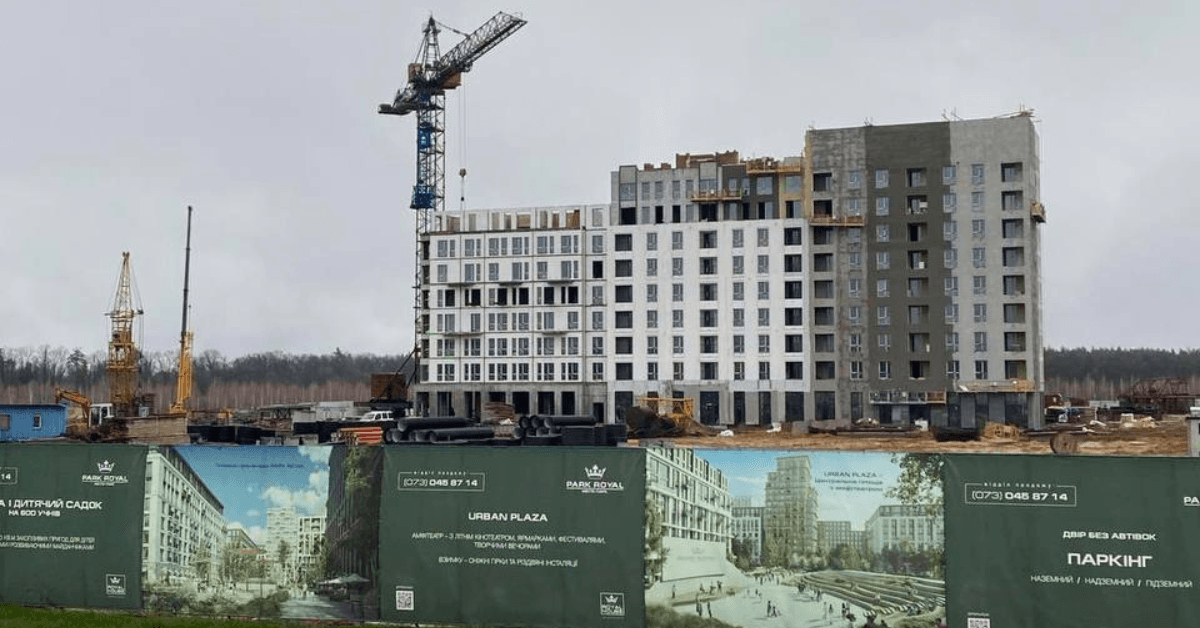

Звітуємо про хід будівництва станом на 30 грудня 2024 року.

  • У першій секції триває утеплення фасадів мінеральною ватою, в той час як у другій секції ведуться роботи з облаштування парапетів і монтажу металевого огородження лоджій.

  • У цих секціях також тривають роботи з мурування міжкімнатних стін і перегородок: на 7-му та 8-му поверхах. У третій секції мурування виконується на 3-му, 4-му і 5-му поверхах.

  • Ще продовжуються роботи з монтажу вікон і дверей.

  • Утеплюється металевий трубопровід водопостачання: від -1-го поверху до котельні, розташованої на покрівлі першої секції.

  • У третій секції триває монтаж труб водопостачання, а також виконуються роботи з бетонування зовнішнього парапету 8-го поверху.

  • Влаштовується вертикальна гідроізоляція у першій та другій секціях.

  • У п’ятій секції продовжується бетонування плити перекриття 2-го поверху.

Будинок А012

  • Виконується влаштування армокаркасів вертикальних конструкцій 1-го поверху з подальшим бетонуванням.
